FAQ  - "Frequently Asked Questions" zum Umbau der Schloßstraße

Auf dieser Seite finden Sie auf einen Blick die häufig gestellten Fragen rund um den Umbau der Schloßstraße. Die Seite wird laufend aktualisiert, wenn verschiedene Fragestellungen vermehrt auftreten. Eine Sprechstunde für Ihre Fragen zur Baustelle gibt es jeden Mittwoch zwischen 9.30 und 13.30 Uhr sowie jeden Donnerstag zwischen 14.30 und 16.30 Uhr im Stadtteilbüro, Schloßstraße 59.

Nähere Informationen gibt es auf der Homepage des InHK Bensberg.

Allgemeine Fragen zum Umbau

Was verändert sich bzw. wo finde ich den Entwurf zur "neuen" Schloßstraße?

Wo erfahre ich etwas zum aktuellen Stand der Bauarbeiten?

Sie wollen immer auf dem aktuellen Stand zu den Bauarbeiten sein? Dann melden Sie sich zum Newsletter an! Mit einer kurzen E-Mail an inhk.bensberg@stadt-gl.de erhalten Sie immer die wichtigsten Neuigkeiten. Eine Abmeldung vom Newsletter ist ebenso mit einer Mail an die genannte Adresse möglich.

Darüber hinaus finden Sie auch kleinteiligere Entwicklungen immer aktuell online im Bautagebuch zur Schloßstraße.

Wird die Schloßstraße komplett gesperrt?

Nein. Während der Bauarbeiten "wandert" die Baustelle durch die Straße, sodass immer nur einzelne Bauabschnitte von der Baustelle betroffen sind.

Alle Geschäfte der Straße bleiben während der gesamten Bauzeit erreichbar!

Wie lange werden die Bauarbeiten in der Schloßstraße dauern?

Baustart in der Schloßstraße war am 13. März 2023. Es ist mit einer Bauzeit von ca. drei Jahren zu rechnen.

Wann ist die Baustelle in welchem Abschnitt in der Straße?

Aktuell ist folgender Bauzeitenplan angedacht:

1. Bauabschnitt (orange): 1. - 3. Quartal 2023
2. Bauabschnitt (lila): 3. Quartal 2023 - 3. Quartal 2024
3. Bauabschnitt (grün): 3. Quartal 2024 - 3. Quartal 2025
(Stand: März 2023)

Die Bauabschnitte sind dabei nicht "fest" zu betrachten - Die Baustelle "fließt" im laufe der Bauzeit durch die Schloßstraße.

Der Bauzeitenplan wird hier vereinfacht und plakativ dargestellt. Es kann zu Änderungen kommen. Genauere
Entwicklungen sind online und in der Presse nachverfolgbar.

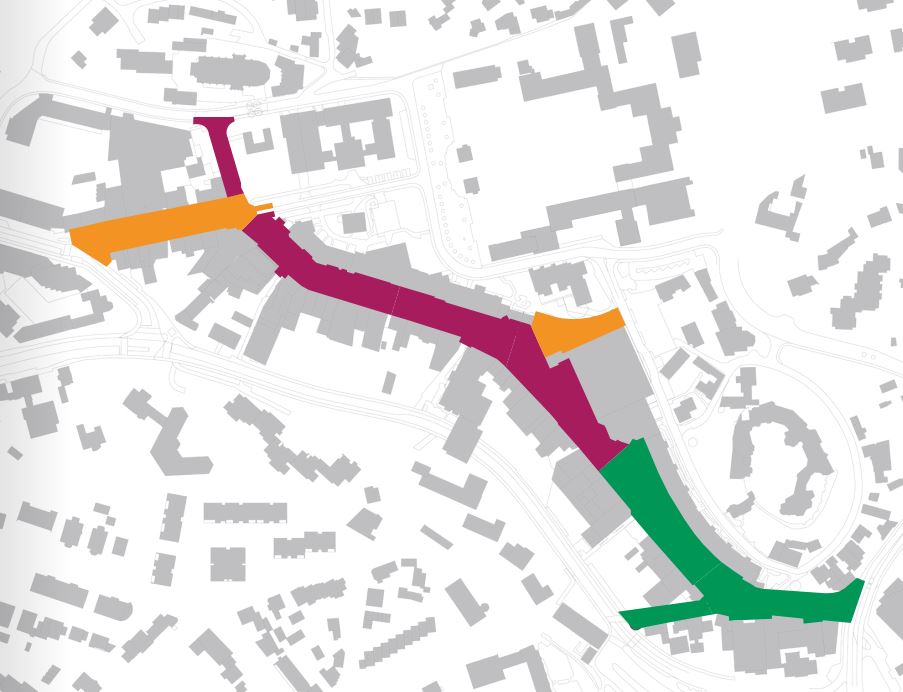

Abstrakter Bauzeitenplan für den Umbau der Schloßstraße

Bleiben die Geschäfte der Straße geöffnet?

Ja! Alle Geschäfte der Straße bleiben durchgehend erreichbar.

Wie ist die barrierefreie Erreichbarkeit von Geschäften während der Bauphase geregelt? Sind (Behinderten-)Parkplätze erreichbar?

Im Rahmen der Baumaßnahme bleibt die barrierefreie Erreichbarkeit der Geschäfte und Häuser durchweg erhalten. Für Zeiträume des eingeschränkten Zugangs sind Fußgängerbrücken vorgesehen. Teppiche erleichtern den Weg über Schotter.
Stellplätze im Bereich der jeweiligen Bauarbeiten entfallen für den Zeitraum des Ausbaus und werden nach Fertigstellung gemäß der Ausführungsplanung wieder hergestellt. Behindertenstellplätze bleiben auch nach Ausbau der Einzelabschnitte erhalten.

Wo werden Fahrradständer eingerichtet?

Wo neue Fahrradständer in der Straße angebracht werden, kann in den Ausführungsplänen zu den jeweiligen Bauabschnitten nachvollzogen werden. Die Ausführungspläne sind in der rechten Spalte auf der Seite des Bautagebuchs zur Schloßstraße aufrufbar. Es kann zu möglichen Verschiebungen bis kurz vor dem Einbau kommen.
Darüber hinaus prüft die Abteilung Stadtentwicklung, wo zusätzliche Fahrradstellplätze realisiert werden können.

Fallen durch die Baustelle Parkplätze weg? Wo kann ich alternativ parken?

Durch die Baustelle werden immer wieder Teilbereiche zum Parken wegfallen. Um sich informieren zu können welche Parkplätze aktuell wegen der Baustelle nicht erreichbar sind und welche Parkplätze alternativ angefahren werden können, wurde online eine Seite für die Parkplätze Bensbergs während der Baustelle ins Leben gerufen.

Wie wird der Umbau finanziert?

Die Umgestaltung der Schloßstraße ist eine der rund 30 städtebaulichen Maßnahmen, die im Rahmen des Integrierten Handlungskonzeptes (InHK) Bensberg umgesetzt werden. Dafür erhält die Stadt Bergisch Gladbach große Fördersummen von Bund und Land.

Aktuelle Fragestellungen

Welche Informations- und Kommunikationswege gibt es zu den Planerinnen und Planern der Stadtverwaltung?

Informationskanäle:
Die Stadt Bergisch Gladbach veröffentlicht regelmäßig Pressemitteilungen zu Updates an der Baustelle. Diese sind auf der Website des InHK Bensberg aufgeführt. Darüber hinaus werden alle Pressemitteilungen auf dem städtischen Facebook-Kanal geteilt.
Kleinteilige Neuigkeiten können Online im Bautagebuch nachverfolgt werden.
Wer keine Neuigkeiten verpassen möchte, kann außerdem mit einer kurzen Mail an inhk.bensberg@stadt-gl.de den Newsletter zum Umbau der Schloßstraße abonnieren.

Kommunikationswege:
Sie haben Fragen zum Umbau der Schloßstraße, haben etwas gehört oder auf der Baustelle gesehen? Fragen Sie gerne bei der Stadtverwaltung nach! Hier erfahren Sie alle Infos aus erster Hand:
- per Mail an inhk.bensberg@stadt-gl.de
- mittwochs zwischen 9.30 und 13.30 Uhr und donnerstags zwischen 14.30 und 16.30 Uhr im Stadtteilbüro, Schloßstraße 59

Gibt es Verzögerungen auf der Baustelle, sodass der Bauzeitenplan nicht mehr aktuell ist?

Im Abschnitt zwischen den Hausnummern 1-16 ist es zu Verzögerungen gekommen. Die Verzögerungen sind größtenteils durch unvorhersehbare Hindernisse im Erdreich zustande gekommen, z.B. nicht kartierte Leitungen - teilweise außer Betrieb und teilweise nicht zuzuordnen, ebenso unzureichende Überdeckungen. Da die Schloßstraße eine alte Bauhistorie hat, können solche Funde den Bauverlauf stören und zu unvorhersehbaren Verzögerungen führen. Die ausführende Firma und die Stadtverwaltung bedauern die zusätzliche Belastung der Akteurinnen und Akteure vor Ort.

Da jedoch die Bauarbeiten in den nächsten Beriechen bereits begonnen wurden, ist aktuell nicht mit einer Verzögerung der Gesamtbaumaßnahme zu rechnen.

Wie stehen die Lichtstehlen im Abschnitt der Hausnummern 1 bis 16 nicht in einer Reihe?

Ein Versatz der Lichtstehlen war nötig, da unter den Gehwegen zahlreiche Versorgungsleitungen gefunden wurden. Die Stehlen konnten deshalb nicht in einer Linie aufgestellt werden.

Wieso gibt es Aufkantungen entlang der Entwässerungsrinne und angrenzenden Einbauten?

Diese Aufkantungen sind bewusst hergestellt und entsprechen den Einbauvorschriften für Pflaster und Plattenbeläge.

Die DIN 18318 gibt dazu folgendes vor:
Pflasterdecken und Plattenbeläge müssen 7mm +-3mm über der Oberfläche von angrenzenden Einbauten, Randeinfassungen, Abläufen und Entwässerungsrinnen liegen.

Wurden mehrfach Natursteine in falschen Maßen geliefert?

Nein, es wurden einmal Steine mit falschen Maßen geliefert. Der Fehler konnte schnell behoben werden, indem die Steine zurück in das Herstellerwerk nach Rheda-Wiedenbrück geschickt und dort nachgeschnitten werden konnten. Dadurch ist es zu keinerlei Zeitverzögerung gekommen, da andere Arbeiten vorgezogen werden konnten. Seitdem liegen alle für die Verlegung nötigen Natursteine in richtiger Größe vor. Eine zweite Lieferung von Steinen mit falschen Maßen hat es nicht gegeben. Die Sägearbeiten (Passchnitte) vor Ort sind für die passgenaue Verlegung der Steine nötig und bei Pflasterarbeiten gewöhnlich.

Sind die Natursteine frostsicher?

Ja, die Natursteine aus Granit sind frostsicher und entsprechen den geforderten technischen Anforderungen.

Wieso sind bei dem verlegten Naturstein Kanten/Unstimmigkeiten zu sehen?

Die verlegten Natursteine wurden teilweise noch nicht abgerüttelt und gerichtet. Deshalb sind nach der Verlegung noch Kanten zu sehen und zu spüren. Vor Fertigstellung der Flächen wird das Abrütteln und Richten der Steine die Fläche noch ebener machen.

Arbeitet die Baufirma mit zu wenig Personal oder zu langsam?

Die Einteilung der Arbeitszeiten obliegt der Baufirma. Die Baustelle ist montags bis donnerstags je 12 Stunden besetzt. Da der Zeitplan eingehalten wird, ist die Zahl der beschäftigten Mitarbeitenden angemessen. Erst wenn die festgeschriebene Bauzeit von fast drei Jahren überschritten werden sollte, können Vertragsstrafen geltend gemacht werden.

Wurde oder wird nach unterschiedlichen Plänen gearbeitet?

Nein. Die Ausführungspläne können in der rechten Spalte des Online-Bautagebuchs oder zu den Öffnungszeiten des Stadtteilbüros eingesehen werden.

Wieso wurde der Bereich vor der Schlosstreppe neu gepflastert, obwohl er erst 2020 eröffnet wurde?

Die Vorfläche der Schlosstreppe bildet eine bauliche Einheit mit der Schlossgalerie und ist z.B. als Fluchtweg nötig. Deshalb war es beim Bau der Galerie im Jahr 2020 nötig, die Fläche bereits anzulegen und einen provisorischen Bodenbelag zu verlegen. Der Naturstein konnte damals noch nicht verlegt werden, damit aus vergaberechtlichen Gründen sichergestellt werden kann, dass die gesamte Schloßstraße von dem selben Unternehmen umgebaut wird und die Steine in gleicher Qualität verlegt werden können.
Darüber hinaus wird die Fläche bei der Verlegung der Natursteine nochmals etwas flacher gestaltet.

Wieso wurden so helle Natursteine ausgewählt und können sie gereinigt werden?

Die Art und Farbe des genutzten Natursteins sowie das einheitliche Farb- und Materialkonzept wurden von den politischen Vertreterinnen und Vertretern im Jahr 2019 beschlossen. Es wurden hellere Oberflächen gewählt, um der Aufheizung der Bensberger Innenstadt entgegenwirken zu können; sprich: Einsatz heller Materialien zur Reduktion langwelliger Wärmestrahlung. Dies ist eine Maßnahme zur Anpassung an die Folgen des Klimawandels. Die Pflicht zur Klimaanpassung auch im Städtebau wird durch den aktuellen Entwurf (16.Juli 2023) der Bundesregierung für ein Klimaanpassungsgesetz unterstrichen.

Öffentliche Flächen werden insbesondere in innerstädtischen Bereichen aufgrund der unterschiedlichsten Nutzungen sehr stark beansprucht. Um die Sauberkeit der neuen Natursteine zu gewährleisten, sind regelmäßige Reinigungen des AWB nötig. Dennoch werden Verschmutzungen in die aufgeraute Oberfläche des genutzten Granits eindringen. Generell haben hellere Flächen einen erhöhten Pflegeaufwand, Verschmutzungen sind schneller sichtbar.
Allerdings wird sich die Farbe der aktuellen Steine nach einiger Zeit durch die Witterung noch nachdunkeln. Dadurch werden Verunreinigungen weniger sichtbar, als bei neu gelegten Steinen. Die Intensität der Verschmutzung wird zu Beginn also stärker sein, als nach einigen Monaten. Darüber hinaus sorgt bei frisch verlegten Steinen auf der Baustelle der Schneidestaub für ein zusätzlich erhelltes Erscheinungsbild.
Die Stadtverwaltung wird sich um eine intensive Reinigung der Flächen bemühen.

Darf ich als Händler oder Gastronom nach Umbau der Schloßstraße private Bodenhülsen (z.B. für Schirmständer) anbringen?

Es werden keine Genehmigungen für private Bodenhülsen erteilt. Schirmständer sollen zukünftig ausschließlich mobil aufgestellt werden. Dies resultiert aus möglichen Problemen durch unterschiedliche und schlechte handwerkliche Arbeiten beim Setzen der Bodenhülsen in den Flächenbelag, Stolperstellen, Setzungen, fehlende Rückbauten (Verzug von Händlern – Nutzungsänderungen) oder Schäden im Verbund und Steinbelag.

Wie ist die aktuelle Verkehrsführung in der Schloßstraße?

Die Schloßstraße 1-16 ist wieder befahrbar. Um von dort in die Schloßstraße zu kommen, wird an durch Schilder über die Kadettenstraße umgeleitet, um über "Am Stockbrunnen" von Osten in die Schloßstraße hineinzufahren. Die Einbahnstraßenregelung wurde aufgehoben, sodass eine Einfahrt bis zum Wendehammer vor der Schlosstreppe möglich ist.
Eine Einfahrt in den Bereich zwischen Emilienbrunnen und Wendehammer ist nicht möglich.
